Kosztorys, który się nie spina. Anatomia przekroczenia

Przekroczenia budżetów budów nie biorą się z kłamstwa, lecz z systemu, w którym każdy uczestnik ma powód, by na początku uwierzyć w zbyt niską liczbę.

Plac budowy wielorodzinnego budynku w stanie surowym z żurawiem, stertami materiałów i deskowaniem stropu, pod zachmurzonym niebem
Plac budowy wielorodzinnego budynku w stanie surowym z żurawiem, stertami materiałów i deskowaniem stropu, pod zachmurzonym niebem

Otwarcie ofert wygląda zawsze tak samo. Komisja czyta kwoty po kolei, a kosztorys inwestorski leży na stole jak dokument z innej epoki: najtańsza oferta bywa o jedną trzecią wyższa, najdroższa o dwie. Nikt nie jest zaskoczony. Wszyscy są oburzeni.

Żaden dokument procesu inwestycyjnego nie starzeje się szybciej niż kosztorys. Rysunki potrafią przetrwać lata bez zmian; liczba przy pozycji „razem netto" bywa nieaktualna, zanim wyschnie toner. A jednak cała inwestycja — decyzja o starcie, kredyt, uchwała rady, zgoda zarządu — wisi właśnie na niej. Na liczbie ustalanej wtedy, gdy wiadomo najmniej.

Przekroczenia traktuje się potem jak skandal albo pech. Są czymś trzecim: przewidywalnym produktem systemu, w którym każdy uczestnik ma racjonalny powód, żeby na starcie uwierzyć w liczbę za niską.

Trzy dokumenty, jedno słowo

Pierwsze źródło nieporozumień jest językowe. Słowo „kosztorys" obsługuje w Polsce co najmniej trzy różne dokumenty.

Kosztorys inwestorski powstaje po stronie zamawiającego, na podstawie dokumentacji, i służy planowaniu — a w zamówieniach publicznych ustaleniu wartości zamówienia. Kosztorys ofertowy sporządza wykonawca, wyceniając własne ryzyko, moce przerobowe i apetyt na kontrakt. Kosztorys powykonawczy rozlicza to, co rzeczywiście zbudowano. Trzy liczby, trzy perspektywy, trzy momenty w czasie. W debacie publicznej występują jako jedna „cena budowy", której rozjazd budzi zgorszenie.

Rozjazd jest strukturalny. Kosztorys inwestorski liczy się z katalogów i cen historycznych, a więc patrzy wstecz. Oferta wycenia przyszłość, w tym ryzyko, którego żaden katalog nie zna. Między jednym a drugim leży dokumentacja — i tam zaczyna się problem poważniejszy niż słownik.

Liczenie z rysunków, których nie ma

Kosztorys jest tak dobry jak projekt, z którego powstał. A projekt w momencie decyzji inwestycyjnej jest z definicji niedokończony.

Z koncepcji w skali 1:100 nie widać przebić instalacyjnych, warstw dachu ani tego, że ściana szczytowa sąsiada wymaga podbicia. Kosztorysant wypełnia luki założeniami, a założenia mają jedną systematyczną cechę: są optymistyczne. Nie ze złej woli — po prostu pesymizm wymagałby uzasadnienia, którego jeszcze nie ma. Grunt okaże się nośny. Kolizji nie będzie. Remontowana kamienica nie schowa niespodzianek w ścianach. Każde z tych założeń jest z osobna obronne. Ich iloczyn — już nie.

Badacze wielkich projektów infrastrukturalnych nazywają ten mechanizm spojrzeniem od wewnątrz: szacujący buduje prognozę z detali własnego przedsięwzięcia, zamiast zapytać, jak skończyły się inne projekty tej klasy. Odpowiedź na to drugie pytanie jest zawsze mniej przyjemna i prawie zawsze bliższa późniejszej prawdzie. W budownictwie kubaturowym działa to identycznie, tylko ciszej.

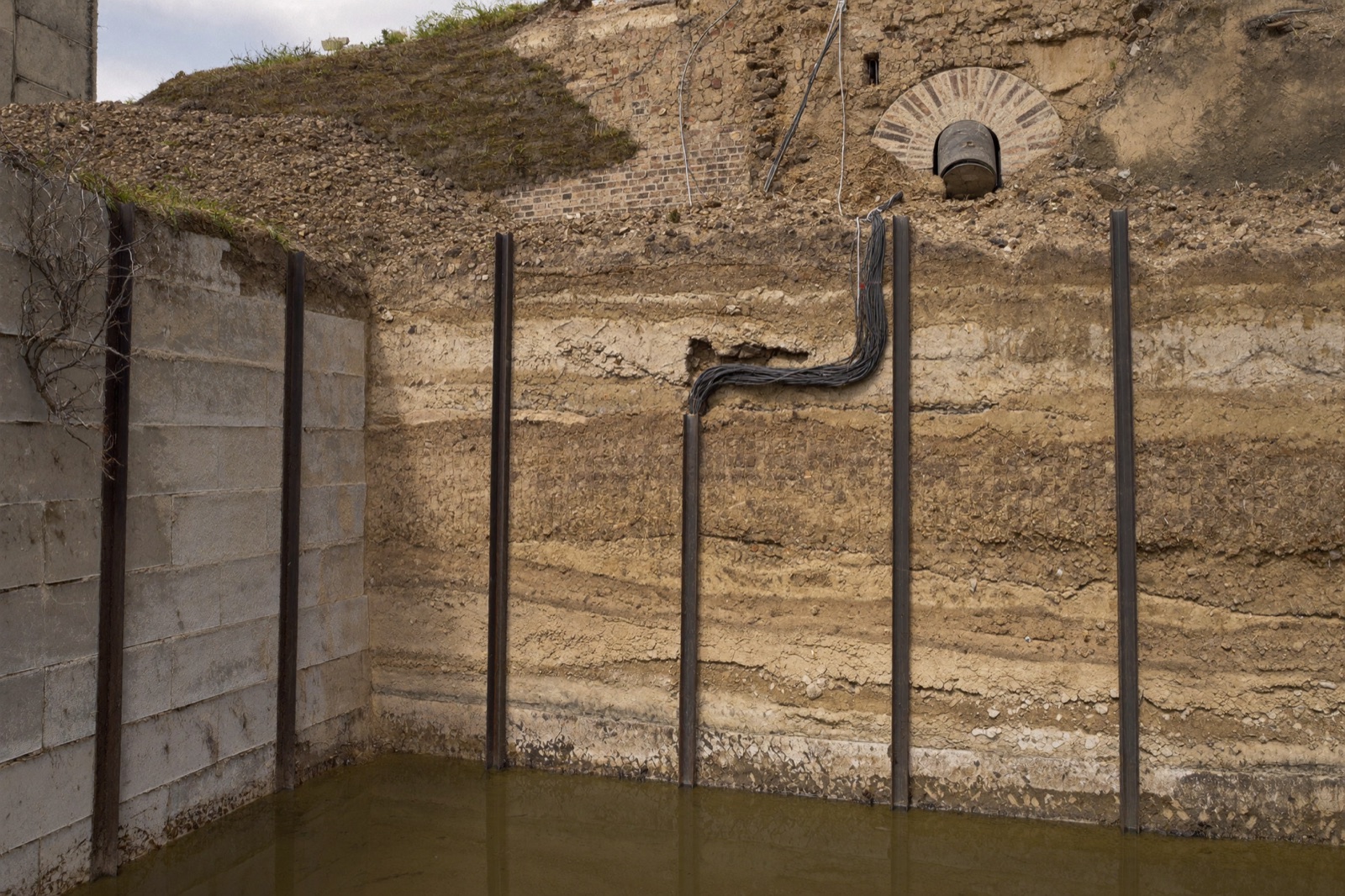

Otwarty wykop w mieście: ścianka szczelna, warstwy gruntu i odsłonięte stare przewody w ścianie wykopu
Największy rezerwuar ryzyka leży poniżej zera. Tu kończą się rysunki, a zaczynają aneksy.

Optymizm jako system zachęt

Najtrwalszy składnik przekroczeń nie mieszka jednak w metodzie. Mieszka w interesach — i nikt w tym rachunku nie kłamie. Wszyscy odpowiadają na własne bodźce.

Projektant chce, żeby projekt żył. Liczba zbyt wysoka zabija inwestycję na kolegium, więc nie ma powodu szukać ryzyk nadgorliwie. Inwestor potrzebuje liczby akceptowalnej dla banku albo rady nadzorczej, więc przyjmuje wariant, który mieści się w ramach, i nazywa go realistycznym. Wykonawca w przetargu wie, że kontrakt bierze się ceną, a odzyskuje aneksami — więc wycenia dokument przetargowy, nie budowę, i skrupulatnie kataloguje jego braki jako przyszłe roszczenia.

Trzy racjonalności, jedna trajektoria. Liczba początkowa jest systematycznie za niska, a korekta przychodzi dokładnie wtedy, gdy wycofanie się kosztuje więcej niż brnięcie dalej. Bo przekroczenie ujawnia się po przekopaniu terenu i zabetonowaniu fundamentów. Inwestycje rzadko upadają przez pierwszą złą liczbę. Upadają dlatego, że każda kolejna zła liczba zastaje je głębiej w gruncie.

Gdzie chowają się pieniądze

Geografia przekroczeń jest przewidywalna i można ją narysować.

Największy rezerwuar ryzyka leży pod ziemią: warunki gruntowe, woda, niezinwentaryzowane sieci, a w mieście dodatkowo sąsiad, którego trzeba podeprzeć, i archeologia, która potrafi zatrzymać plac na kwartał. Drugi to instalacje — ich udział w koszcie budynku rośnie od dekad wraz z wymaganiami energetycznymi, a na wczesnych etapach liczy się je najzgrubniej, wskaźnikiem od metra. Trzeci to styki: miejsca, gdzie spotykają się branże i gdzie rysunek warsztatowy odkrywa to, czego budowlany nie zauważył. Czwarty to sam rynek. Ostatnie lata przypomniały, że cena stali, drewna czy izolacji potrafi w kilkanaście miesięcy pójść w górę o dziesiątki procent i unieważnić cennik, na którym oparto całą wycenę.

Gdy przekroczenie się ujawni, uruchamia się rytuał zwany optymalizacją. Jego logika jest przewrotna. Ciąć można tylko to, co jeszcze nie jest zakontraktowane ani zabetonowane, a więc niemal zawsze warstwy końcowe. Okładziny. Zieleń. Posadzki. Detal elewacji. Jakość stolarki. Konstrukcja i instalacje, gdzie budżet naprawdę uciekł, są już nietykalne.

W efekcie budynek oszczędza na tym, co widać i czego ludzie dotykają, żeby zapłacić za to, co zniknęło w szachtach. Architektura przyjmuje ciosy za błąd rachunku, którego nie popełniła. To jest ukryty koszt złych kosztorysów, nigdzie nie zaksięgowany: miasto pełne budynków zubożonych w ostatnim akcie.

Na tę mapę nakłada się forma kontraktu. Ryczałt na niedopracowanej dokumentacji nie usuwa ryzyka — każe wykonawcy wycenić je w ciemno. Kończy się to albo premią za strach wliczoną w cenę, albo wojną o aneksy, gdy premii nie wliczono. Rozliczenie obmiarowe jest uczciwsze wobec niepewności, ale wymaga od inwestora zdolności kontroli, której większość nie ma. Żadna formuła nie zastąpi rzeczy podstawowej: dokumentacji dojrzałej na tyle, na ile dojrzała jest decyzja. Kontrakt potrafi ryzyko przypisać. Zlikwidować go nie potrafi — a ryzyko przypisane stronie, która nie ma na nie wpływu, wraca zawsze. Drożej i w gorszej atmosferze.

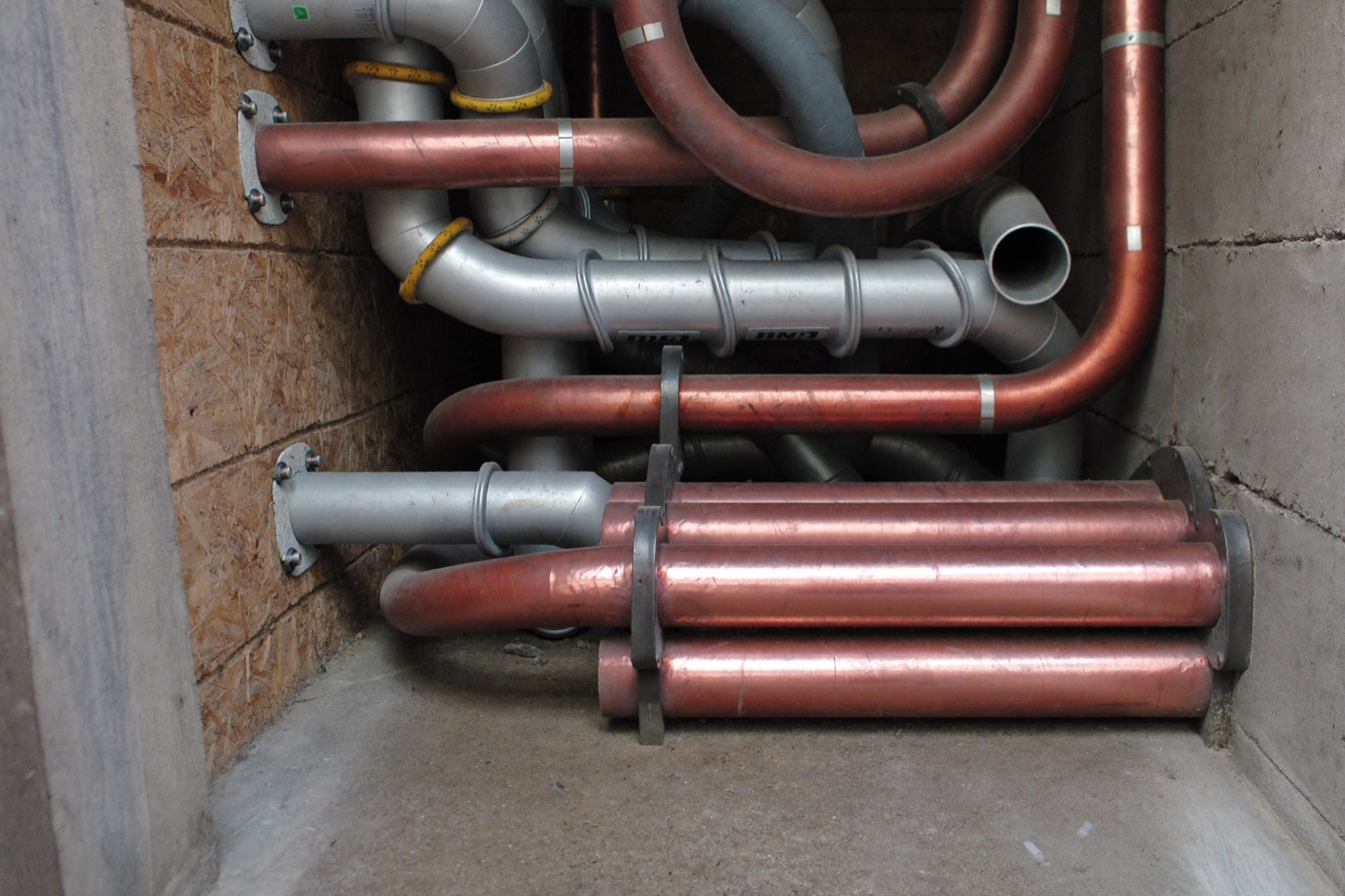

Zbliżenie szachtu instalacyjnego: wiązka rur, kanałów i kabli ciasno upakowana przy surowej ścianie betonowej
Instalacje na wczesnym etapie liczy się wskaźnikiem od metra. Potem okazuje się, ile ich naprawdę jest.

Rezerwa to nie porażka

Co z tym robić? Odpowiedź jest mniej efektowna niż cyfrowe obietnice branży.

Rezerwa — jawna, procentowa, malejąca wraz z postępem projektowania. Nie jako przyznanie się do niewiedzy, lecz jako jej wycena. Budżet bez rezerwy nie jest ambitny; jest niepoliczony do końca.

Spojrzenie z zewnątrz. Zanim liczba pójdzie na komitet, trzeba ją zderzyć ze zrealizowanymi budowami tej samej klasy. Nie z katalogiem. Z fakturami.

Płacenie za dokumentację i za czas jej powstawania. Każda złotówka zaoszczędzona na projekcie wraca na budowie z procentem, którego nie powstydziłby się lombard. Honorarium projektowe to ułamek kosztu inwestycji; ścinanie go o dwadzieścia procent, żeby potem dopłacić dwadzieścia procent do budowy, jest ekonomią rodem z anegdoty.

I kultura, w której podniesienie ręki ze zdaniem „to się nie spina" na etapie koncepcji jest nagradzane, nie karane.

Bo w tym zawodzie odwaga rzadko wygląda heroicznie. Czasem jest po prostu liczbą — wyższą, niż wszyscy przy stole chcieliby usłyszeć, powiedzianą wtedy, gdy jeszcze można z nią coś zrobić. Kosztorys, który spina się gładko i od razu, powinien niepokoić najbardziej. Zwykle znaczy tylko tyle, że najtrudniejsze pozycje wciąż czekają na swoją kolej.
